Informationen zum Bauvorhaben und den Baufortschritten
Feuerwehr und Rettungsdienst
Der Neubau der Feuer- und Rettungswache Weitmar (FRW IV) wurde im Brandschutzbedarfsplan 2018 bis 2022 festgelegt. In den vergangenen Jahren sind entsprechend alle Leistungsbeschreibungen und Kostenberechnungen erstellt worden, das Bauvorhaben ausgeschrieben und per Bauantrag eingereicht. Diese erste Phase ist nun abgeschlossen, somit kann der eigentlich Baubetrieb beginnen.
Auf dieser Seite können Sie die Baufortschritte verfolgen und die Entwicklung der neuen Feuer- und Rettungswache Weitmar erleben.
Der Neubau der Feuer- und Rettungswache Weitmar wird an dem aktuellen Standort der Rettungswache IV, Hattinger Straße 410, errichtet. Dabei wird die aktuelle Rettungswache IV in den Neubau integriert, erhält jedoch eine gänzlich neue Nutzung. Denn der neue Standort der Feuerwehr und des Rettungsdienstes wird gleichzeitig auch zentrales Lager des Bekleidungsservices (Kleiderkammer) der Feuerwehr Bochum. Die derzeitigen Räumlichkeiten an der Hauptfeuer- und Rettungswache in Werne sind zu klein und werden daher an den neuen Standort verlagert.
Zur Verbesserung des Brandschutzes und der Hilfeleistung werden ein Löschfahrzeug, eine Drehleiter sowie das Rettungsboot dort stationiert. Der Rettungsdienst wird mit zwei Rettungswagen und einem Notarztwagen vertreten sein.

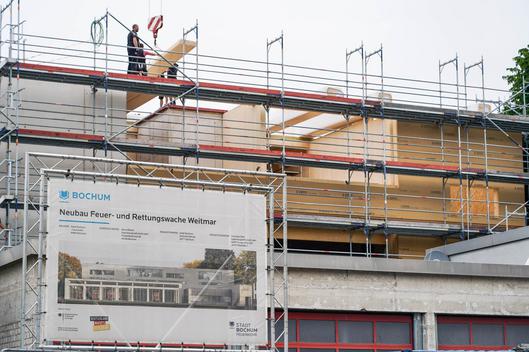

23. Januar 2024: Endspurt im Innenausbau
Der Endspurt im Neubauvorhaben der Feuer- und Rettungswache hat begonnen. Ende März soll die Schlüsselübergabe stattfinden, entsprechend sollen auch alle (großen) Arbeiten abgeschlossen sein. Dafür sind alle Gewerke mit vollem Einsatz dabei, um das Ziel zu erreichen. Entsprechend sind auch die Kollegen der Feuerwehr, die dort demnächst im Dienst sind, fast täglich auf der Baustelle um alle Feinarbeiten abzustimmen. Zum Anheben von großen Teilen (zum Beispiel der Dunstabzugshaube für den Küchenbereich) wird der Feuerwehrkran genutzt.

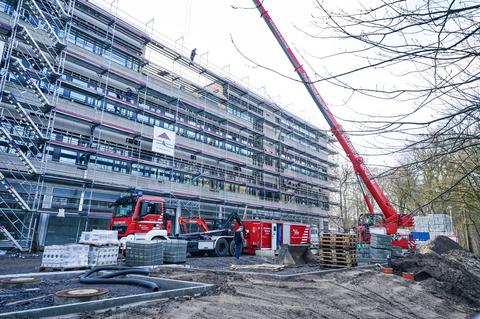

1. November 2023: Innenausbau im vollen Gang

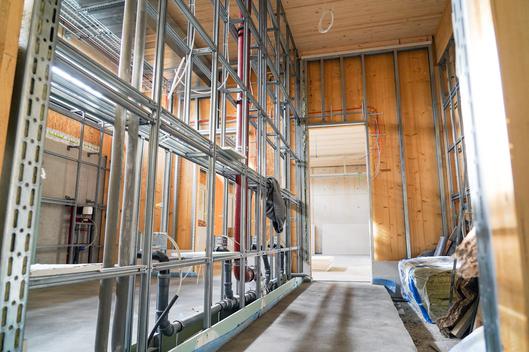

Nachdem die Grundmauern seit August im Gesamten fertiggestellt wurden, läuft nun der gesamte Innenausbau. Derzeitig erfolgen die Rohr- und Elektroausführungen.

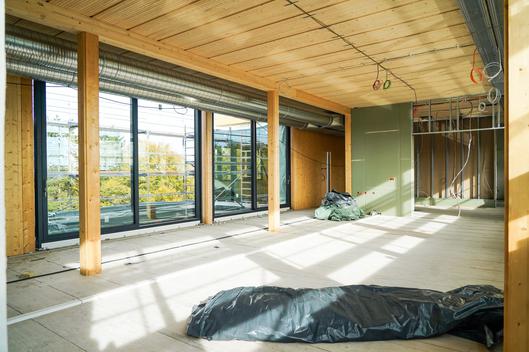

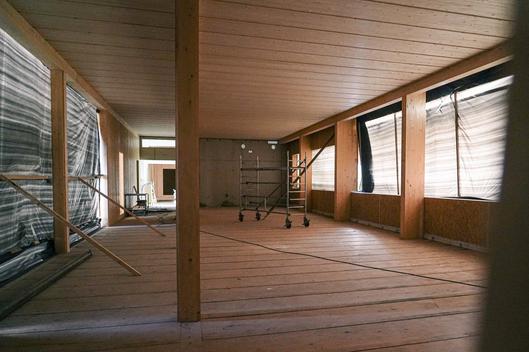

4. August 2023: Holzbauarbeiten abgeschlossen
Anfang August konnten die Holzbauarbeiten abgeschlossen werden. Damit ist das Obergeschoss im Rohbau fertiggestellt.

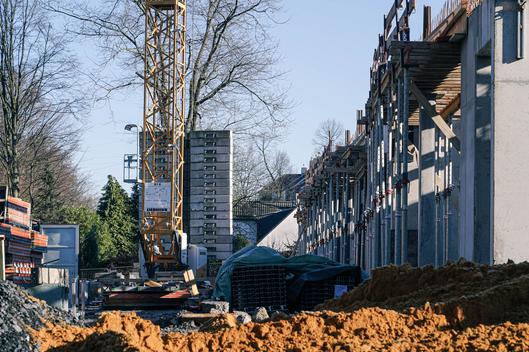

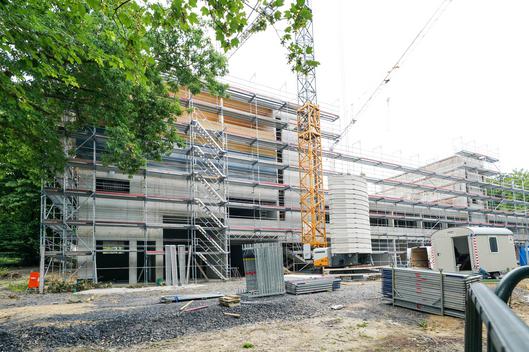

28. Juni 2023: Beginn der Holzarbeiten

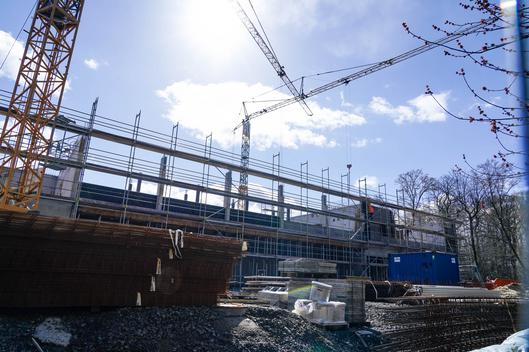

Mit steten Schritten schreitet der Neubau voran, wodurch optisch das Gebäude immer deutlicher zu erkennen ist. Die Betonarbeiten werden in Kürze abgeschlossen sein. Unterdessen haben die Holzbauer ihre Arbeit aufgenommen und setzen die ersten Teile der Obergeschosse auf. Das gesamte Bauvorhaben liegt hervorragend im Zeitplan, so das Anfang 2024 die Fertigstellung eingehalten werden kann.

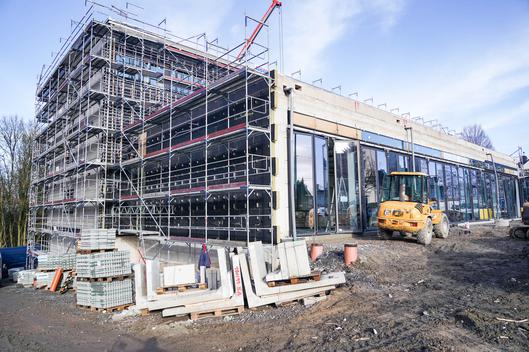

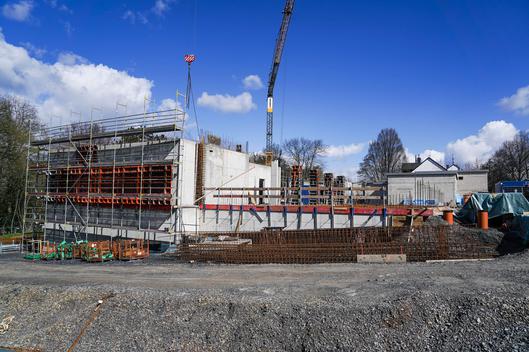

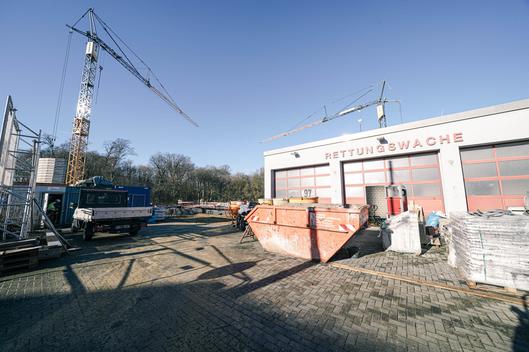

27. März 2023: Arbeiten am Erdgeschoss

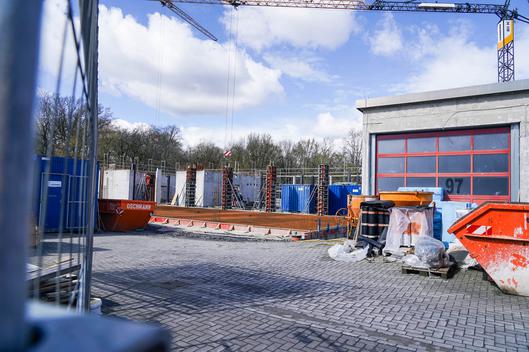

Im Erdgeschoss finden aktuell die Bauarbeiten an den Treppenräumen statt und es sind auch bereits die Säulen der Einfahrtstore erkennbar. An dem alten Gebäude der Rettungswache ist auch schon die Fassade abgenommen worden und wird damit sukzessiv in den Neubau integriert.
10. Februar 2023: Baufortschritte sichtbar
Seit der Grundsteinlegung am 23. September 2022 sind bereits rund vier Monate vergangen. In dieser Zeit ist das Bauvorhaben weiter voran getrieben worden, sodass man nun schon den Grundriss der neuen Feuer- und Rettungswache (IV) in Weitmar erahnen kann.

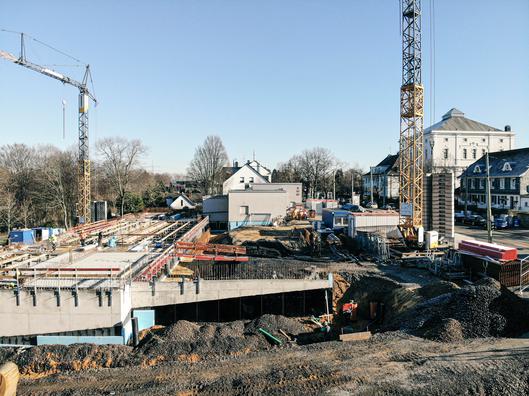

23. September 2022: Grundsteinlegung
Ein weiterer Schritt für den Neubau der Feuer- und Rettungswache in Weitmar ist am Freitag, 23. September 2022, erfolgt. Oberbürgermeister Thomas Eiskirch und Amtsleiter der Feuerwehr Simon Heußen konnten zur Grundsteinlegung einladen und eine Zeitkapsel versenken. Die ersten Baumaßnahmen können damit nun starten.

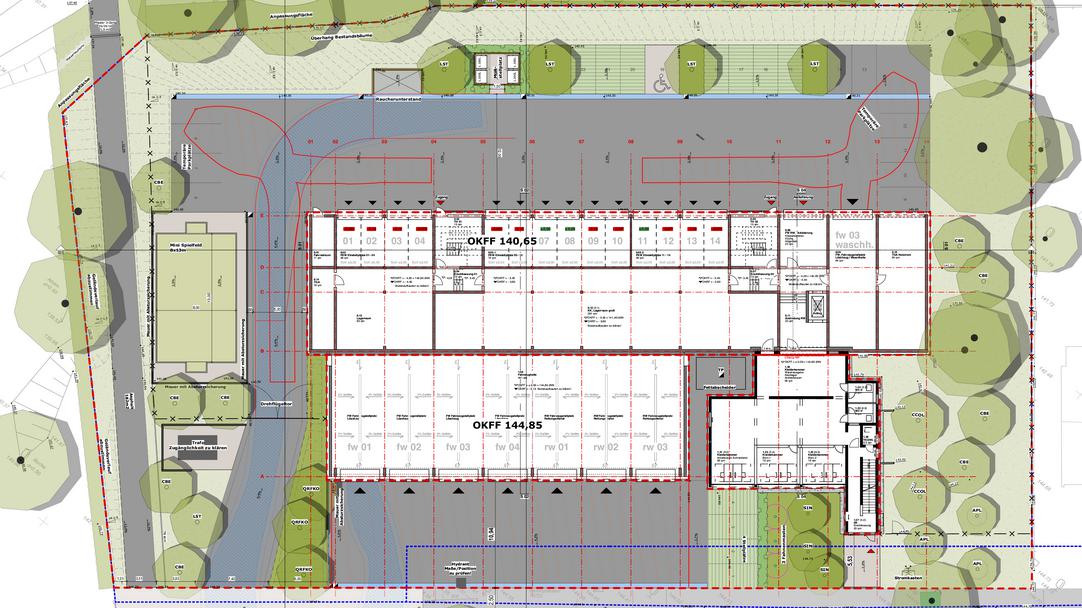

Die neue Feuer- und Rettungswache in Weitmar soll ein schnelleres Eingreifen in den südlichen und südwestlichen Stadtteilen gewährleisten. Das Gebäude entsteht auf einem rund 6.000 Quadratmeter großen Gelände, wird vorwiegend aus Holz gebaut und ist damit für die Zukunft gerüstet. Voraussichtlich im Frühjahr 2024 ist der Neubau an der Hattinger Straße fertiggestellt.
Als symbolischen Start der Baumaßnahmen ist eine Zeitkapsel in ein Fundament gelassen worden, die eine Tageszeitung, die Dienstpläne der bisherigen Feuer- und Rettungswachen und als kleiner Glücksbringer etwas Geld beinhaltet.
Zum Vergraben der Zeitkapsel haben Matthias Lomberg (Projektsteuerung), Stadtdirektor Sebastian Kopietz, Dietmar Rieks (Architekturbüro), Simon Heußen (Leiter der Feuerwehr), Oberbürgermeister Thomas Eiskirch, Helmut Breitkopf (Bezirksbürgermeister Bochum-Süd) und Marc Gräf (Bezirksbürgermeister Bochum Süd-West) zur Schüppe gegriffen.
24. März 2022: Auszug der Rettungswache 4
Die an der Hattinger Straße 410 ansässige Rettungswache (IV) in Weitmar ist "leer" gezogen, da für die anstehenden Baumaßnahmen ein gleichzeitiger normaler Dienstbetrieb nicht möglich ist. Alle dort stationierten Rettungsfahrzeuge sind zu einem Ausweichstandort verlegt worden. Ein Rettungswagen und ein Notarztwagen sind an der Geschäftsstelle des Kreisverbandes DRK Bochum, An der Holtbrügge 8, untergekommen. Ein weiterer Rettungswagen versieht darüber hinaus tagsüber seinen Dienst vom Gerätehaus der Löscheinheit Dahlhausen aus, um eine schnellere Erreichbarkeit des Bochumer Süd-Westen zu gewährleisten.
8. Februar 2022: Beginn der Abrissarbeiten

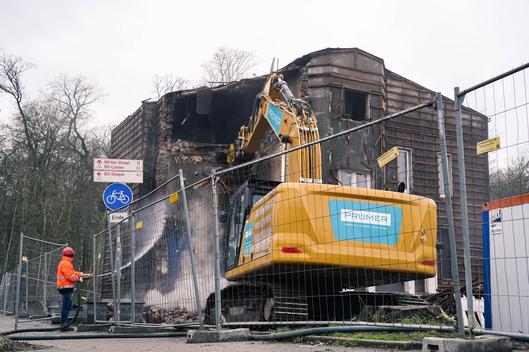

Am Dienstag, 8. Februar 2022, haben die Abrissarbeiten mit einem Bagger an der Hattinger Straße begonnen. Für den Neubau der Feuer- und Rettungswache IV in Weitmar muss ein Gebäude weichen. Nachdem in den vorherigen Wochen die Entkernung durchgeführt wurde, konnte nun der Abriss starten. Diese Arbeiten werden voraussichtlich rund eine Woche andauern.
17. Januar 2022: Gehwegverlegung
Am 17. Januar konnte die Verlegung eines Gehwegs abgeschlossen werden. Damit ist der hinter dem Baufeld liegende Friedhof für Besucher, auch während der Baumaßnahmen, problemlos erreichbar.
Das auf dem Bild zu sehende Gebäude muss für den Neubau weichen und wird abgerissen.
9. November 2021: Baumverpflanzung

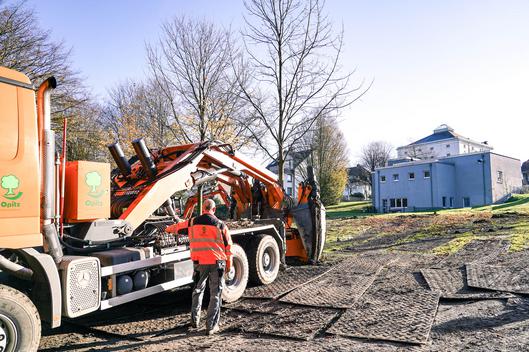

Vor Baubeginn müssen sechs große Bäume verpflanzt werden.

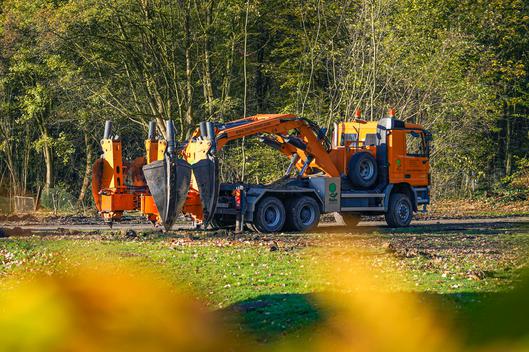

Mit einem Spezialfahrzeug wurden zuerst passende Löcher ausgehoben.
Anschließend sind die Bäume mit dem Umpflanzgerät ausgestochen, zu ihrem neuen Standort transportiert und dort wieder eingepflanzt worden.
27. August 2021: Einreichung der Bauunterlagen
Zusammen mit dem Architektenteam unterschreibt Simon Heußen die Bauunterlagen, die kurz danach zur Genehmigung eingereicht wurden.
